“Por onde eu começo?” é a pergunta que mais ouvimos de quem vai reformar. E faz sentido: uma reforma de apartamento envolve projeto, condomínio, documentação, orçamento, compras e uma sequência de obra em que cada etapa depende da anterior. Fazer fora de ordem significa quebrar o que acabou de ficar pronto.
Este guia divide a reforma em duas partes: o que fazer antes da obra e a ordem das etapas dentro da obra. No fim, há um cronograma de referência.
Parte 1: antes da obra
1. Defina o objetivo e o escopo
Antes de qualquer orçamento, responda:
- O que não funciona hoje? Falta de tomadas, cozinha apertada, banheiro com infiltração, piso soltando.
- Quais ambientes entram na reforma? Reforma completa ou só cozinha e banheiros.
- Você vai morar no apartamento durante a obra? Isso muda o cronograma e o que dá para fazer ao mesmo tempo.
- Qual o orçamento máximo? Inclua uma reserva para imprevistos, de 10% a 20%, principalmente em apartamento antigo.
O escopo é a base de tudo. Duas empresas só conseguem dar preços comparáveis se orçarem o mesmo escopo.
2. Faça (ou contrate) o projeto
Para trocar só o piso e pintar, um bom memorial de acabamentos pode bastar. Para mudar layout, integrar cozinha e sala, mudar pontos de elétrica e hidráulica ou especificar marcenaria, vale contratar arquiteto ou designer de interiores.
O projeto define o que a obra vai entregar: plantas de layout, pontos elétricos e hidráulicos, paginação de piso, forro, iluminação e detalhamento de marcenaria. Quanto mais completo, menos decisões ficam para o meio da obra, que é onde surgem atrasos e custos extras.
3. Leia o regimento do condomínio
Peça à administração o regimento interno e a lista de documentos para reforma. Você vai descobrir:
- o horário de obra em condomínio permitido no seu prédio;
- regras de elevador, caçamba e entulho;
- prazo de antecedência para entregar a documentação.
4. Organize a documentação
Para reformas que mexem em paredes, instalações ou impermeabilização, a NBR 16280 pede plano de reforma elaborado por profissional habilitado, com ART para reforma de apartamento ou RRT. Se houver remoção de parede ou nova carga sobre a laje, pode ser necessário laudo de engenheiro.
5. Peça orçamentos comparáveis
Envie o mesmo projeto e o mesmo memorial para duas ou três empresas e compare item a item. Veja como ler e comparar propostas no guia de orçamento de reforma de apartamento e entenda o que pesa no preço em quanto custa uma reforma de apartamento.
6. Assine um contrato claro
Escopo, prazo, forma de pagamento por etapa, responsabilidade técnica, garantia e o que acontece em caso de atraso. Tudo por escrito. Listamos as cláusulas essenciais em contrato de reforma de apartamento.
7. Planeje as compras
Itens com prazo longo de entrega precisam ser comprados antes de a obra precisar deles: porcelanato importado, metais específicos, esquadrias, bancadas de pedra e marcenaria. Um atraso de fornecedor parado na etapa de revestimento segura a obra inteira.
Parte 2: as etapas da obra na ordem certa
A regra geral é simples: o que fica escondido vem antes do que fica aparente, e o que suja vem antes do que precisa ficar limpo.

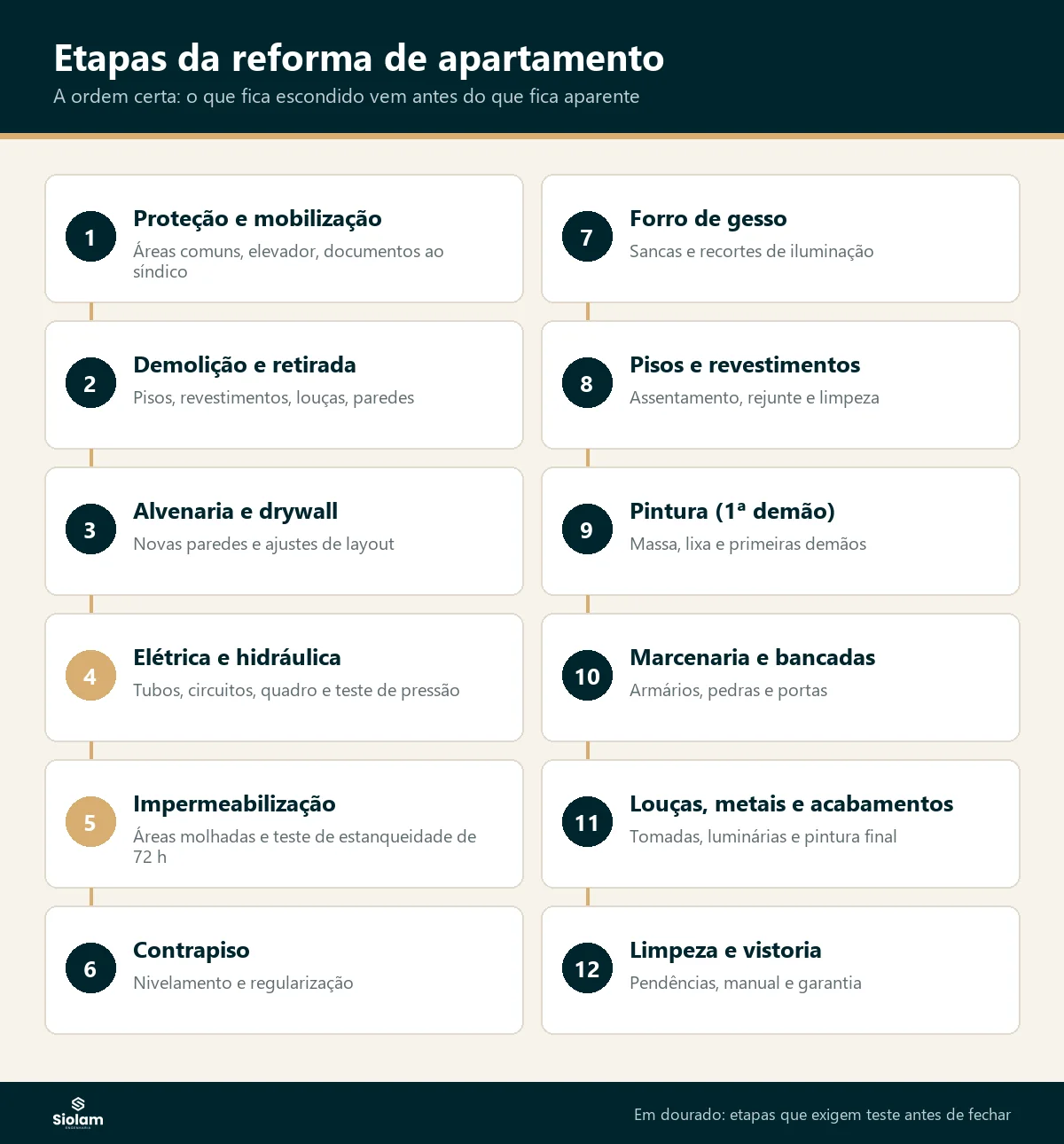

Etapa 1: proteção e mobilização
Proteção de áreas comuns, elevador e esquadrias que vão permanecer; cadastro da equipe; entrega da documentação ao síndico.
Etapa 2: demolição e retirada
Retirada de pisos, revestimentos, louças, forros e paredes que serão removidas. É a fase mais barulhenta e a que revela problemas escondidos: tubulação corroída, fiação antiga, impermeabilização danificada. É aqui que a reserva para imprevistos começa a ser usada.
Etapa 3: alvenaria e drywall
Construção de novas paredes, fechamento de vãos, ajustes de layout.
Etapa 4: instalações elétricas e hidráulicas
Passagem de tubulações, eletrodutos, novos circuitos, quadro de distribuição, pontos de água, esgoto e gás. Elétrica e hidráulica caminham juntas porque usam os mesmos rasgos em parede e piso. Antes de fechar, faça teste de pressão na hidráulica e fotografe tudo.
Etapa 5: impermeabilização
Em banheiros, cozinha, área de serviço e varanda. Depois da aplicação, o teste de estanqueidade (lâmina d’água por pelo menos 72 horas) mostra se há vazamento antes de o piso cobrir tudo.
Etapa 6: contrapiso e regularização
Nivelamento do piso e regularização de paredes para receber o revestimento.
Etapa 7: forro de gesso e sancas
Normalmente antes do piso e da pintura final, para que a sujeira do gesso não estrague acabamento novo. Inclui os recortes para iluminação embutida.
Etapa 8: pisos e revestimentos
Assentamento de porcelanato, cerâmica, pedras e rodapés. Em seguida, rejunte e limpeza.
Etapa 9: pintura (primeira demão)
Massa corrida, lixamento e primeiras demãos. A demão final fica para depois da marcenaria.
Etapa 10: marcenaria, bancadas e esquadrias
Instalação de armários, bancadas de pedra e portas.
Etapa 11: louças, metais, elétrica final e pintura final
Vasos, cubas, torneiras, chuveiros, tomadas, interruptores, luminárias e retoques de pintura.
Etapa 12: limpeza pós-obra e vistoria
Limpeza fina, vistoria com o cliente, lista de pendências e entrega com manual de uso e garantias.

Cronograma de reforma de apartamento: referência de prazos
Os prazos abaixo são referências para obras com projeto definido e materiais comprados no tempo certo. Apartamentos antigos, mudanças de layout e horário de obra restrito aumentam o prazo.
| Escopo | Prazo de referência |
|---|---|
| Pintura completa de apartamento de 60 a 80 m² | 1 a 2 semanas |
| Reforma de um banheiro | 3 a 5 semanas |
| Reforma de cozinha com troca de revestimentos e bancadas | 4 a 6 semanas |
| Reforma completa de apartamento de 50 a 70 m² | 2 a 3 meses |
| Reforma completa de apartamento de 100 m² ou mais | 3 a 5 meses |
Marcenaria sob medida costuma ser o caminho crítico: muitas vezes ela só é medida depois do revestimento, e a fabricação leva semanas. Planeje isso com o marceneiro desde o início.
Erros mais comuns de quem começa pela ordem errada
- Comprar acabamento antes de ter projeto. O porcelanato escolhido não combina com a paginação, ou falta material.
- Começar a obra sem documentação. A equipe fica parada na portaria.
- Pintar antes de instalar o gesso. Sujeira e retrabalho.
- Assentar piso antes do teste de estanqueidade. Se houver vazamento, o piso novo precisa ser quebrado.
- Mudar o projeto no meio da obra. Cada mudança custa tempo e dinheiro, e nem sempre aparece no orçamento original.
Como a Siolam conduz essas etapas
A Siolam começa pela análise do seu projeto e da documentação exigida pelo prédio. A proposta já vem com escopo, cronograma por etapa e forma de pagamento. Durante a obra, o engenheiro responsável acompanha as etapas que ficam escondidas, como hidráulica, elétrica e impermeabilização, e você recebe atualizações com fotos. Conheça o processo completo na página de reforma de apartamento em São Paulo.
Perguntas frequentes
Pelo escopo e pelo projeto. Depois vêm o regimento do condomínio, a documentação (plano de reforma e ART), os orçamentos e o contrato. A obra só começa quando tudo isso estiver resolvido.
Proteção, demolição, alvenaria, elétrica e hidráulica, impermeabilização, contrapiso, gesso, pisos e revestimentos, pintura, marcenaria, louças e metais, limpeza e vistoria.
Reformar de uma vez costuma ser mais rápido e mais barato no total, porque a demolição, a elétrica e a hidráulica são feitas uma vez só. Por etapas faz sentido quando o orçamento não permite o todo ou quando você precisa morar no imóvel. Nesse caso, comece pelas áreas molhadas e pela infraestrutura.
Uma reforma completa de um apartamento de 50 a 70 m² leva, como referência, de 2 a 3 meses. Banheiro isolado, de 3 a 5 semanas.
Em reformas parciais, sim, com organização. Em reformas completas, com demolição e troca de instalações, não é recomendado: há poeira, cortes de água e luz, e a obra rende menos.
